Décrochage de panneaux solaires : le réseau renforcé à Hogne (Somme-Leuze)
publié le:24/07/2025 18:37:00 - mis à jour: 29/07/2025 14:32:13
Les équipes d’Ores interviennent dans le village pour améliorer la stabilité du réseau et éviter les décrochages d’onduleurs, devenus de plus en plus fréquents.

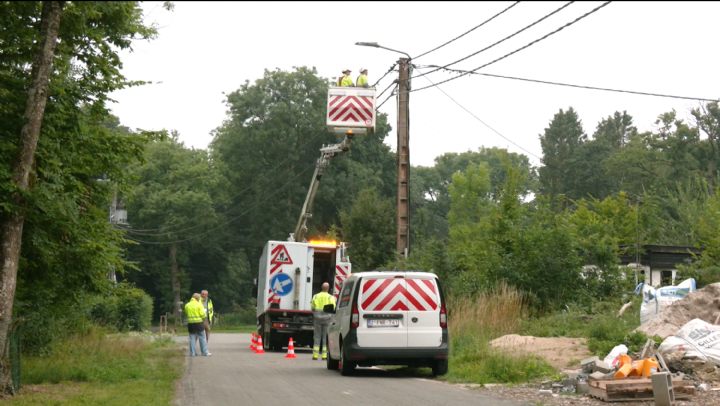

Il est 8h à Hogne, dans la commune de Somme-Leuze, et l'électricité est momentanément coupée dans la rue où les équipes d'Ores interviennent. Dans une nacelle, deux techniciens s'activent pour renforcer le réseau électrique local. Le chantier consiste à installer un boîtier capable de réguler les variations de tension causées par la multiplication des panneaux photovoltaïques. Gilbert Dethier, responsable de la cellule Transition énergétique, précise le rôle de ce dispositif :
Cette armoire va réguler en fonction des hausses ou des baisses de tension. Si la tension est trop basse, elle sera relevée ; si elle est trop haute, elle sera diminuée. Cela permet d'éviter les décrochages.
Ces interventions répondent à une problématique bien connue dans la région : depuis plusieurs années, les décrochages d'onduleurs perturbent le fonctionnement des panneaux solaires, notamment à Hogne. En cause : une explosion des installations photovoltaïques, avec une hausse de 60 % entre 2022 et 2023. Le réseau, tout comme Ores, a été dépassé par cette croissance. Annabel Vanbever, responsable de la communication chez Ores, revient sur les actions déjà entreprises :
Des clients nous ont interpellés à cause du décrochage de leurs panneaux. Ores avait déjà placé quatre régulateurs l'an dernier ici à Hogne. Celui-ci est le cinquième. On constate que, grâce à ces équipements, la tension revient dans les normes et les décrochages diminuent.
7 ans de chantier dans toute la Wallonie
Face à l'ampleur du phénomène, Ores prévoit de moderniser 1 300 circuits électriques rien que cette année, à travers toute la Wallonie. Un chantier colossal, prévu sur sept ans, pour un budget estimé à cinq milliards d'euros. Pourquoi une durée aussi longue ? Selon Gilbert Dethier, cela s'explique par la complexité des opérations :
Il y a beaucoup de travail en amont, avec des études précises pour déterminer l'emplacement optimal du régulateur. Ensuite, la pose, les raccordements et les remontées prennent un peu de temps.
Sur le terrain, chaque intervention demande environ une journée : une demi-journée pour l'installation du régulateur, et une autre pour le raccordement. Hogne n'est pas un cas isolé : d'autres chantiers similaires sont déjà programmés à Havelange et Hamois dans les prochains mois.
